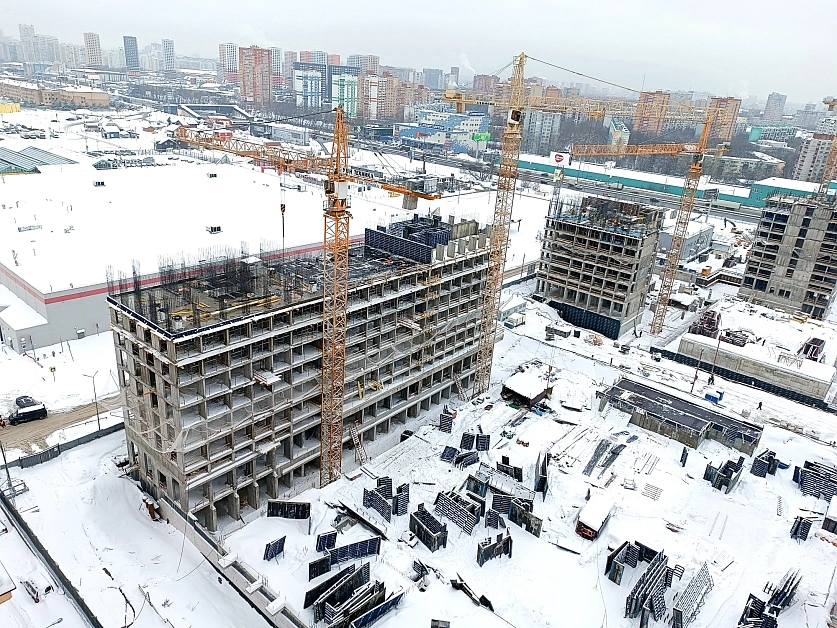

По состоянию на 25 февраля 2026 года: В первом многоквартирном жилом комплексе (МЖК I) начата кладка стен цокольной части. В корпусе 1 в секциях 1 и 3 ведется бетонирование стен и колонн 8 этажа, в секции 2 плиты перекрытия 7го этажа. Во втором корпусе в секции 1 ведется бетонирование плиты перекрытия 6 этажа, в секции 2 и 3 бетонирование плиты перекрытия 8 этажа. В корпусе 3 в первой и второй секции ведется бетонирование стен и колонн 4-го этажа, в секции 3 бетонирование плиты перекрытия 2-го этажа. В корпус 4 в 2-й секции ведется бетонирование плиты перекрытия 6го этажа, в секции 1 бетонирование стен 7 го этажа. В корпусе 5 ведется бетонирование стен и колонн 9 этажа. Во втором комплексе (МЖК II) завершена кладка стен цокольной части под корпусами 3,4,5. Начата работа по возведению перегородок 1го этажа.
ВидеохроникаМЖК II (корпус 3, 4, 5): https://vk.com/album-224987381_309954580?rev=1
